Travaux optimisés
sur l’A54
Travaux optimisés sur l’A54
19/06/2026Actualité
Nous avons participé à une opération d’envergure sur l’autoroute A54 dans le cadre des travaux de massification pilotés par VINCI Autoroutes. Grâce à une organisation rigoureuse et à plusieurs solutions innovantes, un chantier initialement prévu sur plusieurs semaines a été réalisé dans un délai fortement réduit.
Un objectif ambitieux
Dans le cadre de la mise en conformité de zébras d’ITPC sur l’A54, le planning initial prévoyait 17 jours de travaux en journée, soit environ trois semaines d’intervention. Afin de limiter la coactivité, d’améliorer la sécurité des collaborateurs et de bénéficier de mesures d’exploitation adaptées au trafic, l’ensemble des travaux devait être concentré durant la fermeture nocturne complète de l’autoroute entre le 18 et le 22 mai.
Le défi consistait à réaliser l’intégralité de l’opération en seulement sept nuits maximum, en incluant les éventuelles nuits de repli. Cette contrainte imposait une préparation minutieuse ainsi qu’une parfaite coordination des équipes mobilisées sur le terrain.
Des solutions adaptées pour gagner en efficacité

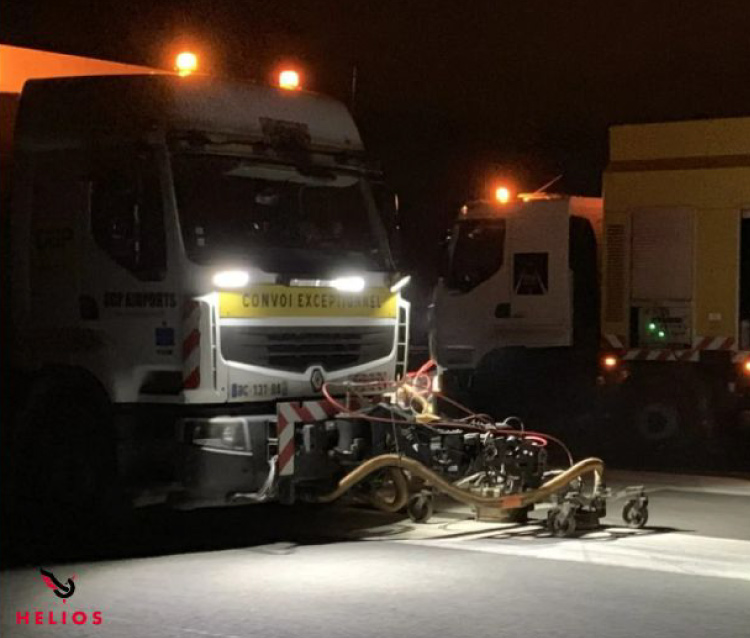

Pour répondre à cet objectif, plusieurs leviers ont été activés. Le premier a reposé sur l’innovation technique avec le recours à l’hydro effacement en collaboration avec la société DH Aeroroute. Cette méthode a permis de s’affranchir des contraintes météorologiques tout en optimisant le temps d’intervention.
La digitalisation a également joué un rôle important dans la réussite du chantier. Après un scan complet des ITPC réalisé en amont par PHAOS, notre robot de prémarquage a été utilisé afin de fiabiliser et d’accélérer les opérations.

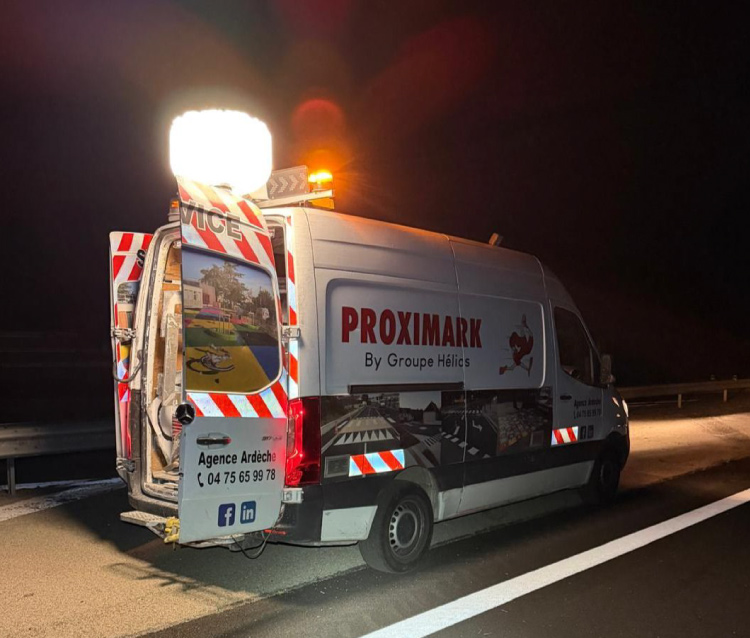

Enfin, la réussite de cette intervention s’est appuyée sur une forte synergie interne. Les équipes de l’Ardèche et de Méditerranée ont travaillé conjointement sous le pilotage d’Adrien Juge, permettant de mobiliser les ressources nécessaires dans un délai très contraint.
Une réalisation menée avec succès
L’opération s’est déroulée conformément aux objectifs fixés. Une seule nuit de repli a été nécessaire et le chantier a été achevé dans les délais prévus. Cette performance a permis de répondre pleinement aux attentes du client et constitue une source de fierté pour l’ensemble des salariés mobilisés.
Nous remercions TRABET et Moujahed Laroussi pour la mise en relation, ainsi que VINCI Autoroutes, Yves Bohal et Emmanuel Girondeau pour leur confiance renouvelée. Nos remerciements s’adressent également à Sébastien Garcia et aux équipes de VINCI Autoroutes pour l’organisation du chantier, ainsi qu’à COORHYSE BTP, Rémy Beaudry, Prométhée Conseil et Martinez Marion pour leur engagement dans le management de la sécurité.
Nous félicitons enfin l’ensemble des équipes mobilisées sur le terrain et en agence, notamment Bertrand Darbellay, Pauline Boyer et Samuel Cros, pour la qualité du travail réalisé.
Cette opération démontre l’efficacité d’une préparation rigoureuse, de solutions adaptées et d’une collaboration étroite entre les différents acteurs du projet.
Découvrez toutes nos expertises de marquage au sol, signalisation horizontale, signalisation verticale, marquage de sols sportifs, et marquage VTNP
Signalisation horizontale
Signalisation verticale
Aménagement urbain
Dispositif de retenue
Balisage de sécurité
Mobilité douce
Nos
implantations
Avec une présence nationale, le Groupe Hélios déploie son expertise dans divers secteurs, des infrastructures routières et aéroportuaires aux installations industrielles et commerciales. Grâce à ses équipes hautement qualifiées et à ses technologies de pointe, le Groupe Hélios assure la conception, la réalisation et la maintenance de marquages au sol de qualité supérieure, répondant aux normes les plus exigeantes en matière de sécurité et de durabilité.







0 Comments
